金秋好时节 一笺传匠心|舜弘自在城2021年10月工程进度分享

2021年10月15日 18:44 浏览(0) 评论 (0)

  当深秋携着微凉的风带来清爽

  历经疫情和台风轮番考验的厦门

  新的美好正悄然萌芽

  恰似舜弘自在城的工程进度

  也翻开了崭新的一页

  市政绿化、正式用电已进场施工

  一点点匠心凝聚,一步步华景展现

  美好未来与您已然不远

  但舜弘自在城并未有一丝懈怠

  辛勤的工人们,仍满怀着热忱与拼劲

  雕琢砖石的轮廓,将一切臻于完美

  现为您奉上十月工程进度报告

  邀您共鉴舜弘自在城的成长

  舜弘自在城2021年10月工程进度

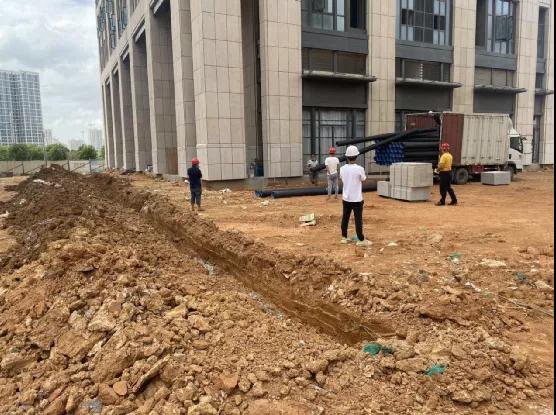

  2/3/4号楼景观室外管网正在布线

  1号楼景观已完成

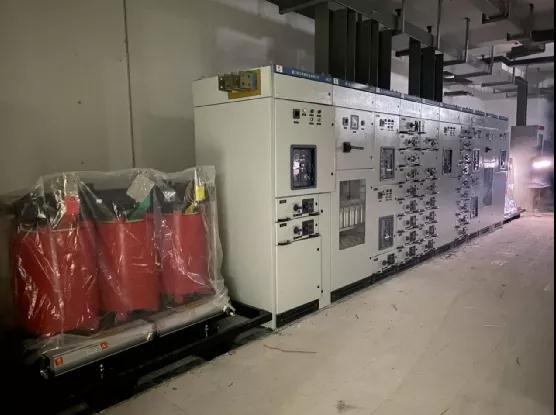

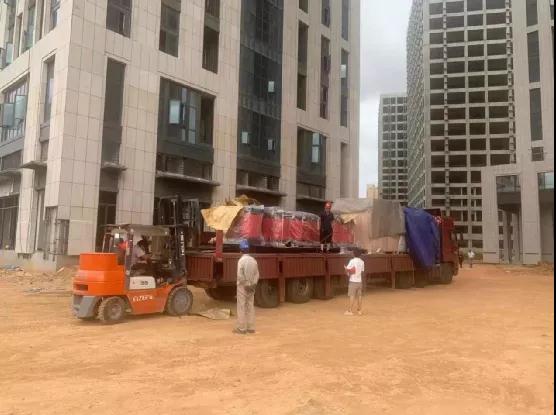

  变压器冷却风机到货,正式用电进场施工

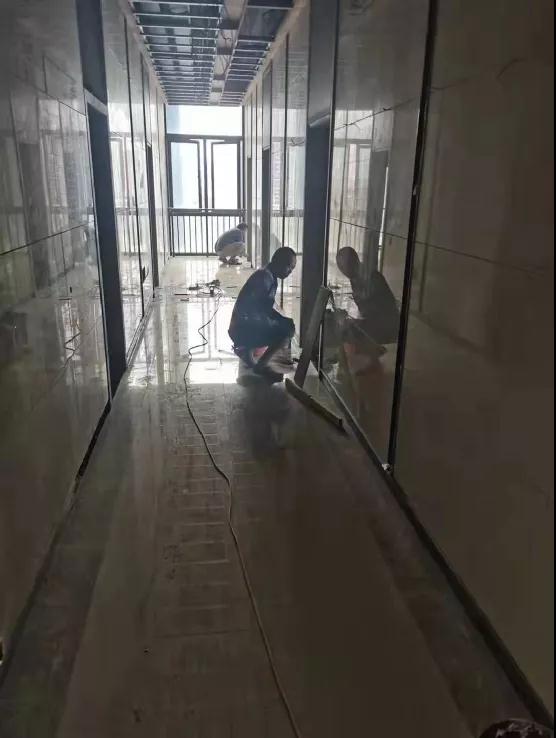

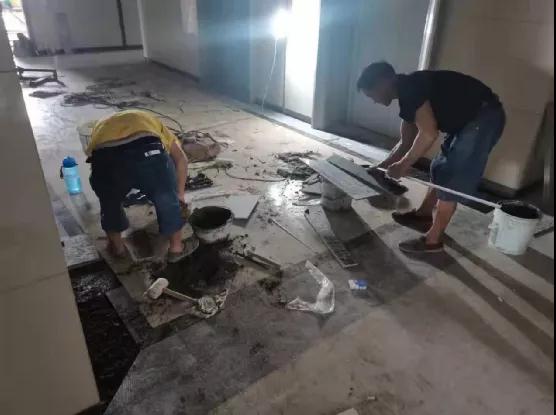

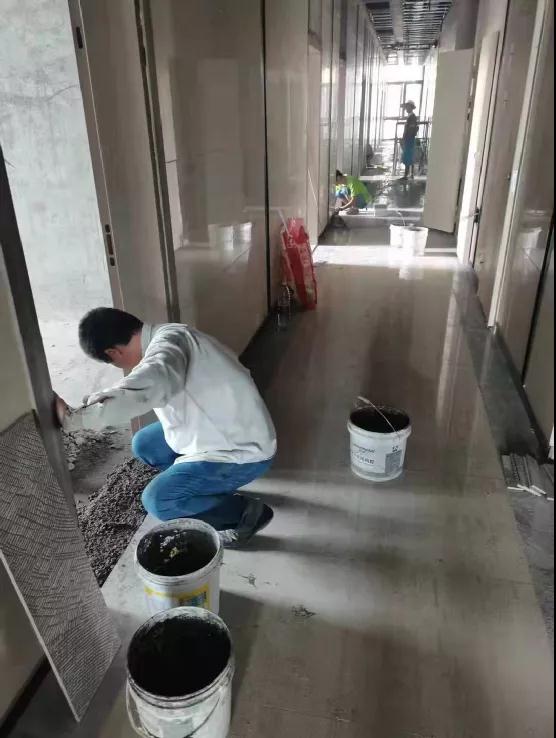

  1/2/3号楼走道墙地砖门槛石收尾

  地下室金刚砂地坪完成,等待划线

  园林景观,正式用电将于今年11月30日完成,项目同步正式通电。争取于12月30日竣工验收。

  强势爆发!见证超速腾飞的翔安

  据东部体育会展新城片区指挥部介绍,白鹭体育场已按计划进度,顺利完成主体混凝土结构关键节点,这也意味着,新体育中心项目全面进入屋盖钢结构施工阶段,建设驶入快车道。

  厦门滨海东大道项目九溪大桥左幅第三联现浇箱梁顶部浇筑完成,标志着九溪大桥全幅顺利贯通。据悉,九溪大桥全长498米,共计十三跨,桥梁按两幅设计,最宽处51米。全桥由五联箱梁组成,跨越九溪流域,是滨海东大道全线的控制性工程。

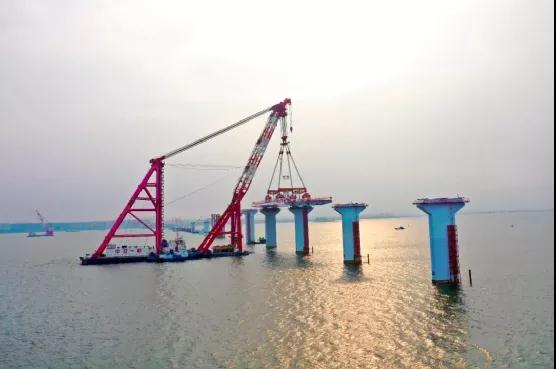

  翔安大桥(第二东通道)项目海中段首榀钢箱梁成功吊装,标志着大桥海中区正式进入上部结构装配化施工阶段。翔安大桥是连接厦门本岛与东部体育新城和翔安国际机场(在建)的重要跨海通道,建成后,将有力推进厦门岛内外发展一体化,并对进一步完善海西经济区路网,促进区域社会经济的发展具有积极的推动作用。

  据悉,翔安数字经济产业园三期即将开工建设。三期将以研发用地为主,建筑设计风格延续闽南建筑元素,增加园区配套功能,提供园区交流平台。产业园总用地面积约18.9万㎡,总建面56.6万㎡。其中,三期的规划用地面积约为6.1万㎡,建筑面积约25.5万㎡。

  不知不觉间,收获的季节已然来临

  舜弘自在城正倾力兑现承诺

  不负与您的美好约定

  期待下期再见时,能一同欣赏

  那自然绿意团簇的美好新颜

我要带看房:(带*号必填!)
姓名:* 电话:*
邮件: QQ:
留言:
  是否带看房   性   别:
如果你对新闻频道有任何意见或建议,请到交流平台反馈。反馈建议

您可能还喜欢:
    我要"揪"错 收藏 好友分享 打印
    表情 投票 申请加精
    关闭
    取消
    已有房网论坛账号,请点此登陆
    最新评论 最热评论 已有条评论,共人参与
    加载中,请稍候...
